Dal 2004 ad oggi la storia di Alto Garda Power





La nascita del progetto



Il progetto industriale di Alto Garda Power è del 2004. Nel 2006 Alto Garda Power Srl, società partecipata all’80% da Cartiere del Garda e al 20% da A.G.S., ha presentato il progetto alla città attraverso una campagna di informazione e sensibilizzazione sull’importanza energetica e ambientale della centrale. I lavori di costruzione dell’impianto sono iniziati ufficialmente nella primavera del 2006.




Le tappe della storia


2004
Studio del progetto industriale

Febbraio 2005
Lettera di intenti fra Cartiere del Garda e Alto Garda e Servizi

Giugno 2006
Modifica dello statuto di Alto Garda Servizi per prevedere il teleriscaldamento
(Consiglio Comunale Unanime)

Settembre 2006
Costituzione di Alto Garda Power srl

Ottobre 2006
Campagna di informazione, in concomitanza con i festeggiamenti per il 50° anniversario di Cartiere del Garda

Dicembre 2006
Domanda di concessione edilizia in deroga, autorizzazione integrata ambientale (Provincia) e deroga urbanistica per la nuova centrale (Consiglio comunale ancora unanime)

Giugno 2007

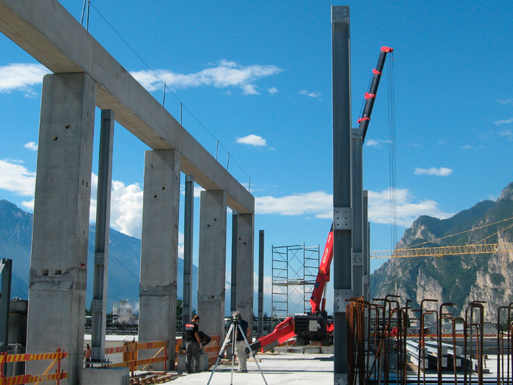

Avvio degli scavi nelle vie cittadine

3 ottobre 2008
Primo allacciamento utenza civile del teleriscaldamento

13 ottobre 2008
Produzione di energia elettrica, primo parallelo della turbina a gas con la Rete Nazionale RTN

Fine novembre 2008
Collegamento elettrico con Cartiere del Garda

13 dicembre 2008
Avvio della produzione cogenerativa con elettricità e vapore per lo stabilimento di Cartiere del Garda e acqua calda per il teleriscaldamento

20 febbraio 2009
Produzione di energia elettrica, primo parallelo della turbina a vapore con la Rete Nazionale RTN

Settembre 2009
Messa a regime dell’impianto

Novembre 2009
Collaudo prestazionale di impianto

Settembre 2013
Avviamento del serbatoio accumulo acqua calda per il teleriscaldamento
